在“碳达峰、碳中和”目标的引领下,,,,,济南能投集团所属山东济莱新大发国际有限公司积极落实国家大发国际政策,,,,,以“抢抓机遇、使命必达”的精神,,,,,全力推进济南技师学院、金德利、长清西关水厂、正恒聚氨酯、城市照明等光伏项目的抢建工作,,,,,并成功实现并网发电,,,,,装机总容量达22.91MW。。。。。
争分夺秒,,,,,全链条协同作战
根据国家大发国际局最新政策,,,,,2025年5月31日前并网的光伏项目可纳入保障性并网规模,,,,,并享受固定电价政策支持。。。。。面对政策窗口期即将关闭的紧迫形势,,,,,济莱公司迅速行动,,,,,全面打响“5·31”并网攻坚战。。。。。第一时间召开专项调度会统筹设计、施工、设备采购、验收等关键环节;;;;;;党员先锋队冲锋在前,,,,,驻守一线,,,,,确保问题不过夜、进度不滞后;;;;;;全体干部职工秉承“一张网、一盘棋、一条心、一股劲”的企业精神,,,,,锚定全容量并网目标,,,,,以“战时状态”推进项目建设,,,,,在这场与时间赛跑的绿色大发国际攻坚战中奋力夺取政策红利。。。。。
凝心聚力,,,,,大发国际铁军全力冲刺

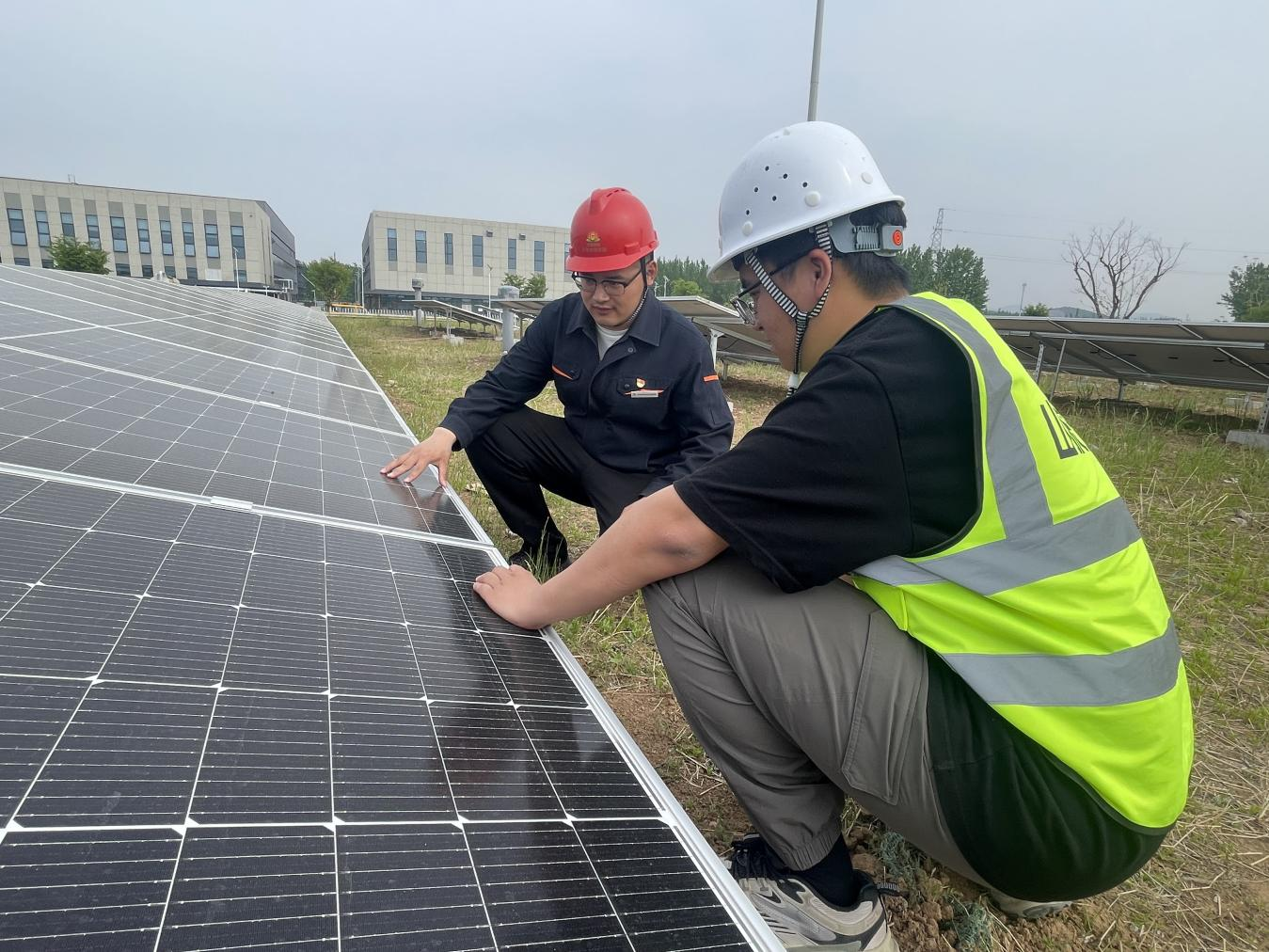

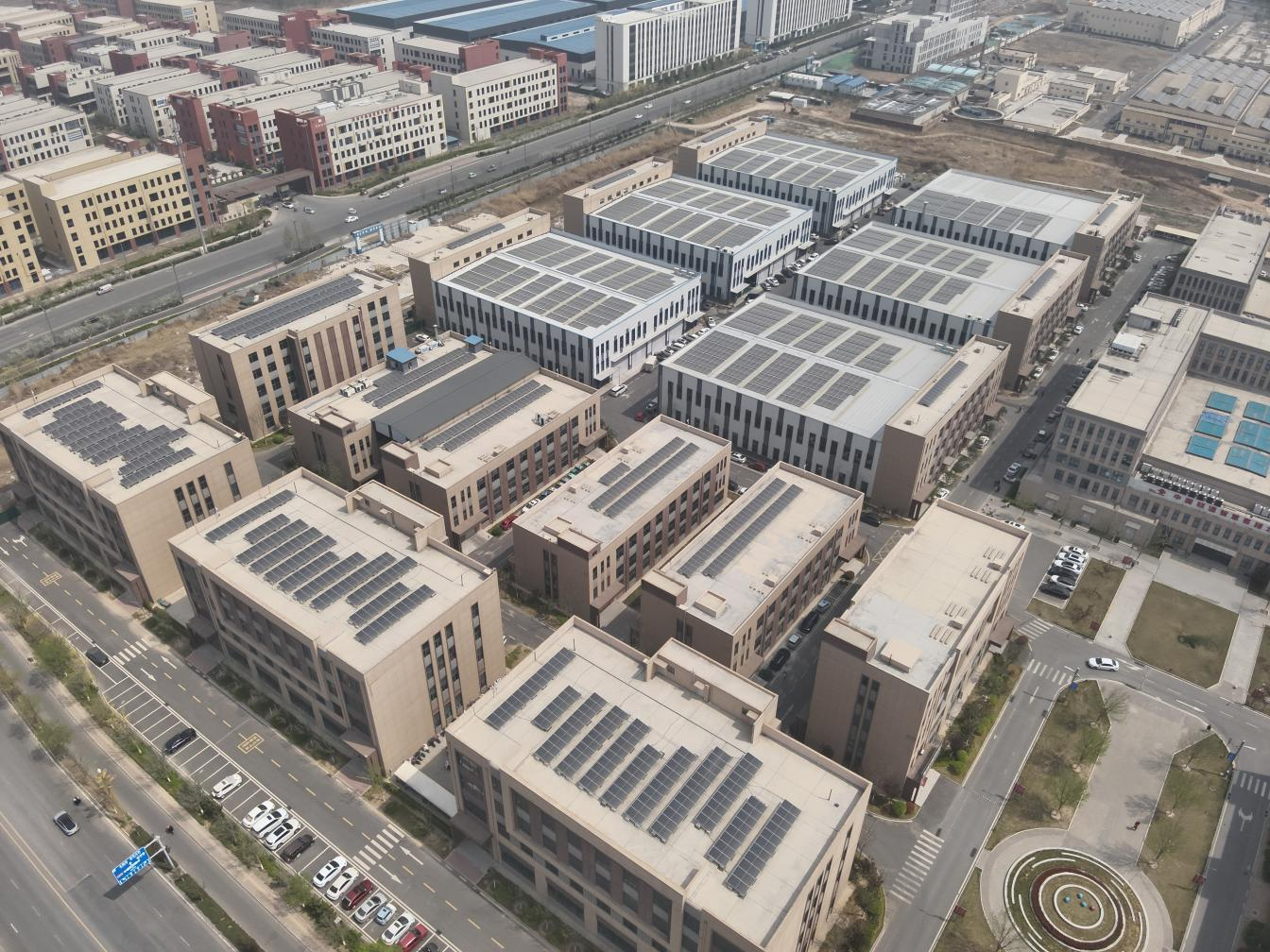

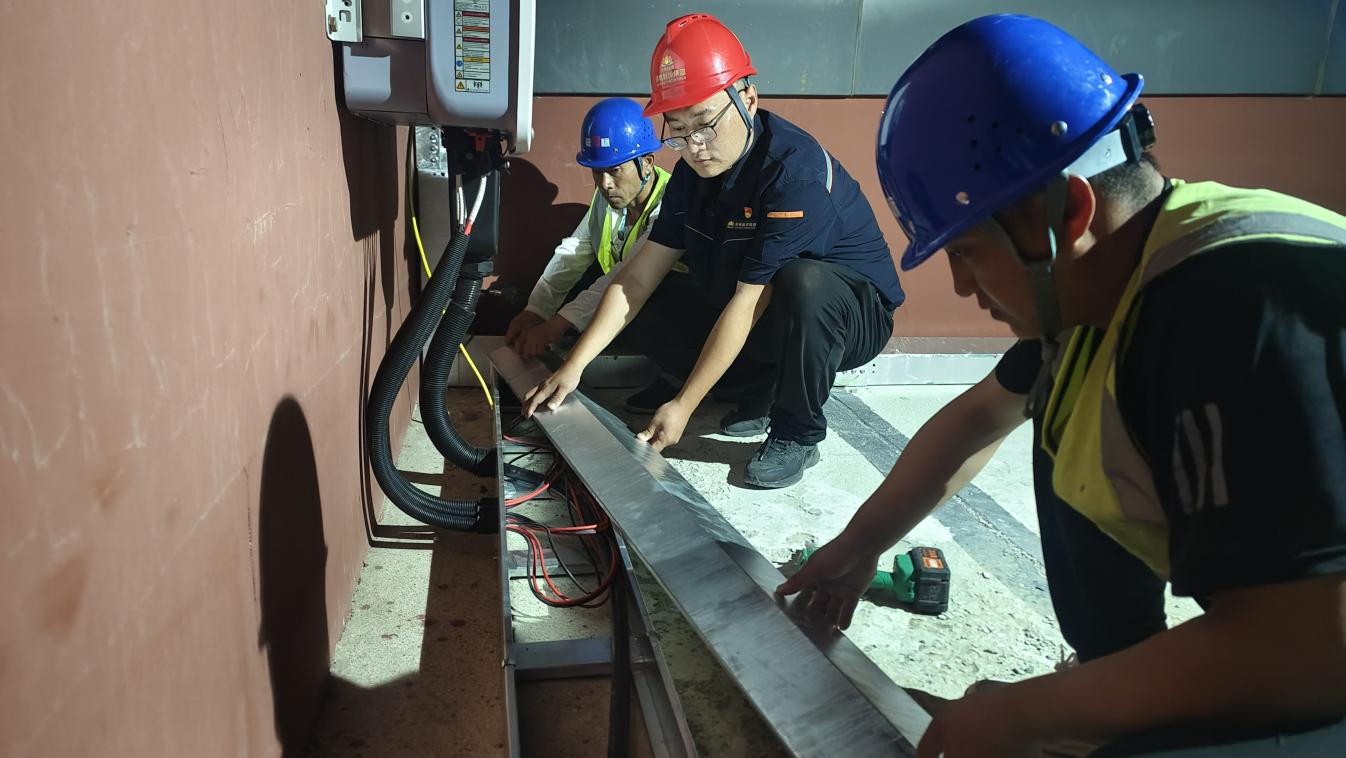

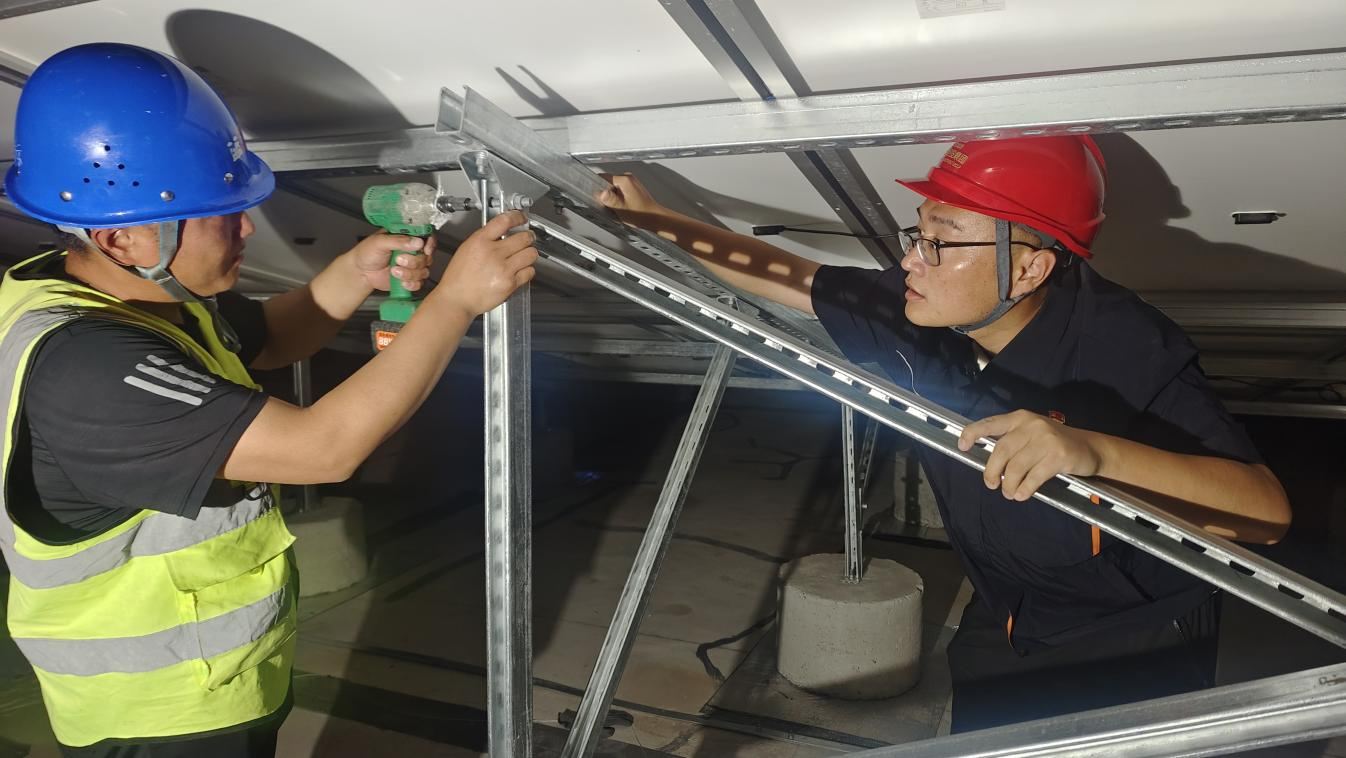

在众多项目施工过程中,,,,,济南技师学院项目显得尤为特殊。。。。。为最大限度减少施工对教学秩序的影响,,,,,项目团队与校方反复研讨,,,,,制定出“错峰施工、无缝衔接”的施工方案,,,,,将项目拆解为多个紧密衔接的施工阶段,,,,,高效推进各施工阶段任务,,,,,全力保障了项目的顺利实施。。。。。同时,,,,,品质与速度并重,,,,,项目团队构建起覆盖全流程的“硬核”品质管控网,,,,,从原材料进场检验到隐蔽工程验收,,,,,每一个环节都设置了严格的“质量关卡”。。。。。建立“日调度、周总结、月复盘”的动态调整机制,,,,,根据现场实际情况灵活优化施工方案,,,,,确保每一道工序都精准高效。。。。。在这种高强度、高效率的施工节奏下,,,,,各施工节点被逐一攻克,,,,,项目进度远超预期。。。。。

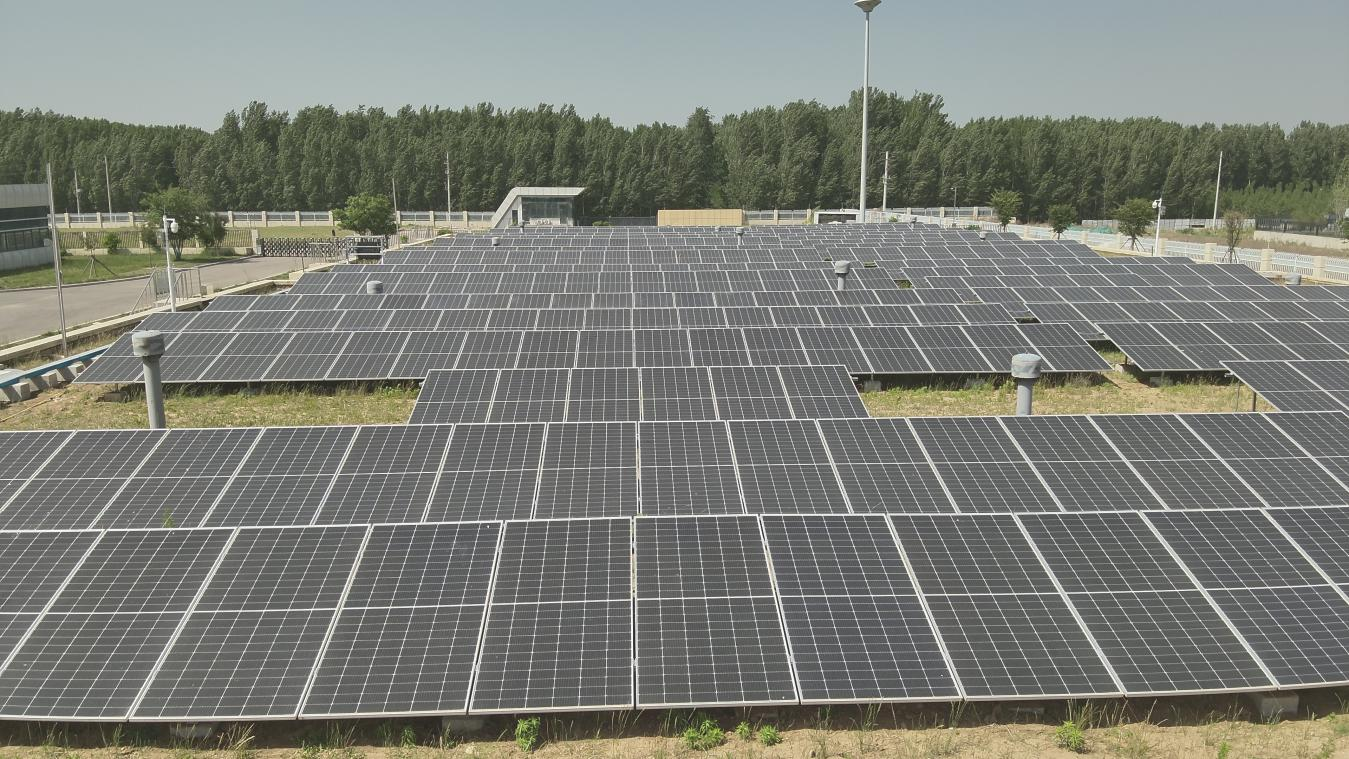

所有“冲刺”项目进度远超预期,,,,,在5月31日这个关键节点到来之前提前完成并网,,,,,总装机容量达22.91MW。。。。。据估计,,,,,该批项目年平均发电量约2454万kWh,,,,,每年能够减少二氧化碳排放量超2.45万吨。。。。。这一环保效益相当于种植了134.6万棵树,,,,,为济南市的绿色低碳发展贡献力量。。。。。
山东济莱新大发国际有限公司将持续深耕清洁大发国际领域,,,,,充分汲取此次项目的宝贵经验,,,,,将其转化为强劲的发展动能。。。。。在构建现代大发国际体系道路上,,,,,公司将继续奋勇前行,,,,,续写更多辉煌篇章,,,,,让绿色大发国际的光芒照亮城市的每一个角落,,,,,为城市的可持续发展注入源源不断的绿色动力。。。。。(孙启帅)
